La Contraloría General de la República alertó una serie de deficiencias técnicas en la obra de construcción de pistas y veredas de la urbanización La Capilla, en la ciudad de Juliaca, proyecto ejecutado por la Municipalidad Provincial de San Román con una inversión superior a los S/ 5.5 millones.

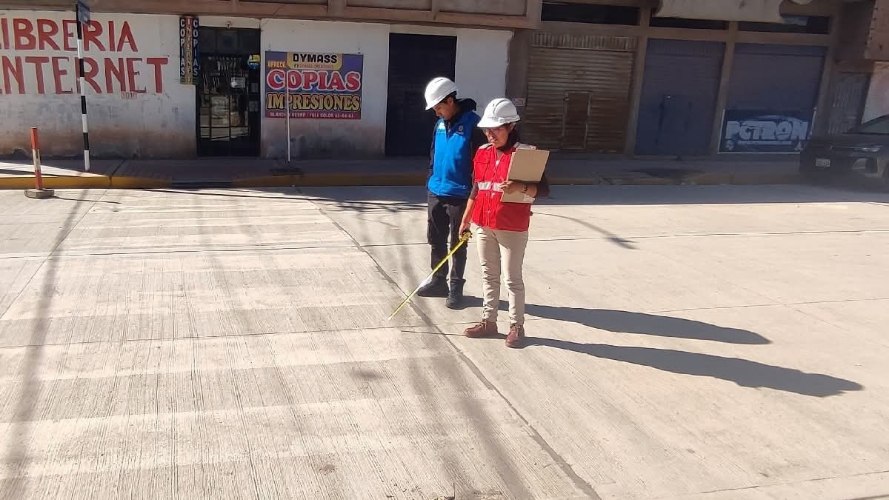

Según el Informe de Control Concurrente N.° 013-2026-OCI/0465-SCC, correspondiente al periodo del 5 al 11 de mayo de 2026, la obra fue concluida el 19 de marzo y recepcionada por la entidad el 13 de abril del presente año. Sin embargo, durante las inspecciones realizadas por la comisión de control se identificaron diversas observaciones que podrían afectar la calidad, durabilidad y adecuado funcionamiento de la infraestructura.
Entre las principales deficiencias detectadas figura el desgaste y la escasa visibilidad de la pintura de señalización en diferentes jirones de la urbanización, pese a que dichas observaciones habrían sido subsanadas previamente durante el proceso de ejecución.
Asimismo, se evidenciaron fisuras en el pavimento rígido, cunetas y bancas de concreto, además del desgaste del acabado pulido azul en las veredas y el desprendimiento de juntas asfálticas, situaciones que comprometerían la vida útil de la obra y generarían futuros costos de mantenimiento.
Otro aspecto observado por la Contraloría está relacionado con las rampas metálicas instaladas en la urbanización. De acuerdo con el informe, estas no cumplen con las especificaciones establecidas en el expediente técnico aprobado, ya que fueron construidas utilizando fierros corrugados y platinas de menores dimensiones a las previstas en los planos.
La entidad de control advirtió que esta situación podría derivar en pagos por partidas ejecutadas de manera deficiente, ocasionando un posible perjuicio económico para la Municipalidad Provincial de San Román.
FALTA DE INFORMACIÓN EN INFOBRAS
La Contraloría también identificó incumplimientos en la actualización de información en el sistema INFOBRAS, plataforma que permite transparentar y supervisar la ejecución de obras públicas en el país.
Durante la verificación realizada el 13 de mayo de 2026, se constató que la municipalidad no había registrado los avances mensuales ni los datos correspondientes al cierre del proyecto, limitando el acceso a información relevante para el seguimiento y control ciudadano de la inversión pública.
Ante estas observaciones, la Contraloría recomendó a la Municipalidad Provincial de San Román adoptar medidas preventivas y correctivas que permitan garantizar la calidad de la obra, asegurar el cumplimiento de los objetivos del proyecto y evitar posibles afectaciones a los recursos públicos.
El informe fue remitido al titular de la entidad para que adopte las acciones correspondientes y se encuentra disponible para consulta pública a través del portal institucional de la Contraloría General de la República.
