La Contraloría General de la República inició un operativo nacional de control territorial multidisciplinario en la región Puno, con el despliegue de auditores para inspeccionar obras públicas y verificar el uso de recursos del Estado en diversas entidades.
Las acciones de control se ejecutan en las provincias de Carabaya, Sandia y Yunguyo, donde se supervisan proyectos vinculados a los sectores de educación, transporte y saneamiento, mediante intervenciones simultáneas e inopinadas.
Desde Junín, el contralor general, César Aguilar Surichaqui, señaló que el objetivo es garantizar que las obras y servicios públicos se ejecuten correctamente y lleguen a la población. “Fiscalizamos a todas las entidades públicas para asegurar el buen uso de los recursos del Estado”, afirmó.
- Obra educativa con bajo avance y serias observaciones

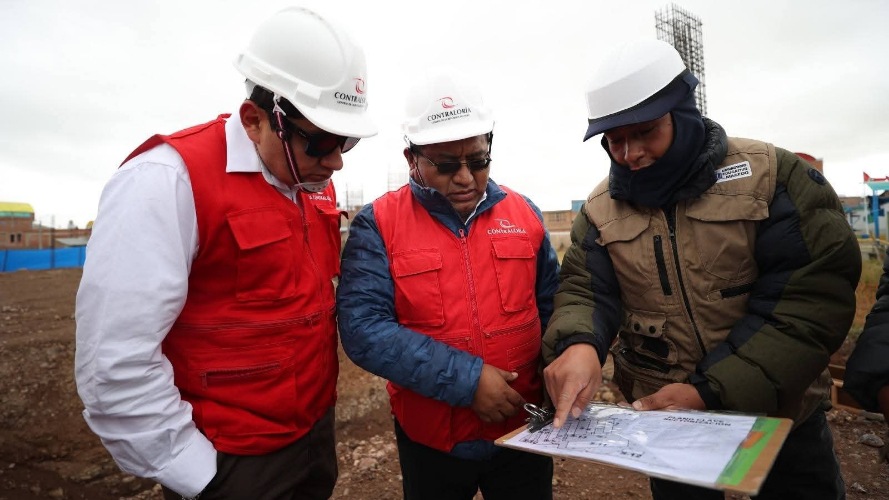

En el primer día de intervención, la comisión de control inspeccionó la obra “Mejoramiento del servicio de educación secundaria en José Macedo Mendoza”, ubicada en la urbanización Victoria, distrito de Macusani (Carabaya).
El proyecto, a cargo de la Municipalidad Provincial de Carabaya, supera los S/ 50 millones de inversión, pero registra apenas un 4.2 % de avance físico. La obra, ejecutada bajo la modalidad de contrata, fue suspendida en marzo de 2026 por factores climatológicos y reiniciada el pasado 7 de abril, con un plazo total de 750 días calendario.
Durante la supervisión, los auditores detectaron:
Ausencia del supervisor de obra
Falta de personal clave del contratista, como el arquitecto responsable
Inexistencia de seguros de vida vigentes para los trabajadores
Además, se advirtió el inadecuado almacenamiento de materiales como cemento, acero y ladrillos, lo que compromete su calidad y durabilidad.
En el aspecto técnico, la Contraloría alertó que el modelo BIM no está implementado al 100 %, lo que limita la detección de interferencias entre especialidades (estructuras, arquitectura e instalaciones). A ello se suma que no se registra el avance de obra en este sistema, dificultando el seguimiento y control del proyecto.
- Obra de pistas y veredas con deficiencias
La comisión también inspeccionó la obra de pistas y veredas en la misma urbanización Victoria, ejecutada por la Municipalidad Provincial de Carabaya, con una inversión aproximada de S/ 8.29 millones.
El proyecto, iniciado el 28 de diciembre de 2024, presenta un avance físico del 87 %. No obstante, se identificaron diversas deficiencias:
Falta de limpieza y orden en el área de trabajo
Almacenamiento inadecuado de materiales
Ausencia de descolmatación en los drenajes
Estas observaciones serán comunicadas a la entidad para que adopte las medidas correctivas correspondientes.
🔎 Continuarán intervenciones
La Contraloría informó que el operativo continuará en la región Puno, como parte de una estrategia nacional que busca reforzar la transparencia en la gestión pública y asegurar que las obras se ejecuten en beneficio de la ciudadanía.
